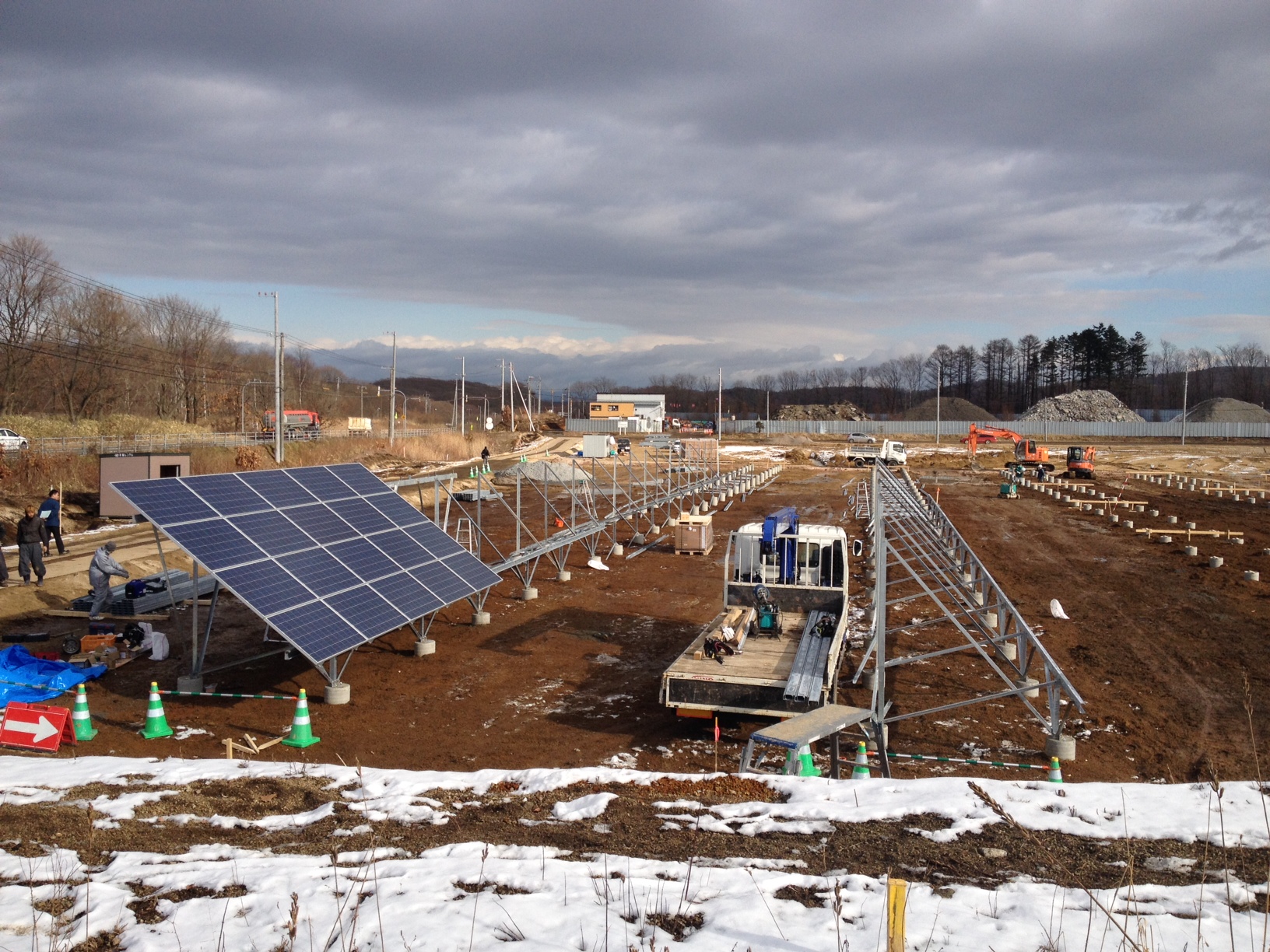

【2013年12月3日】架台及びパネル設置工事開始

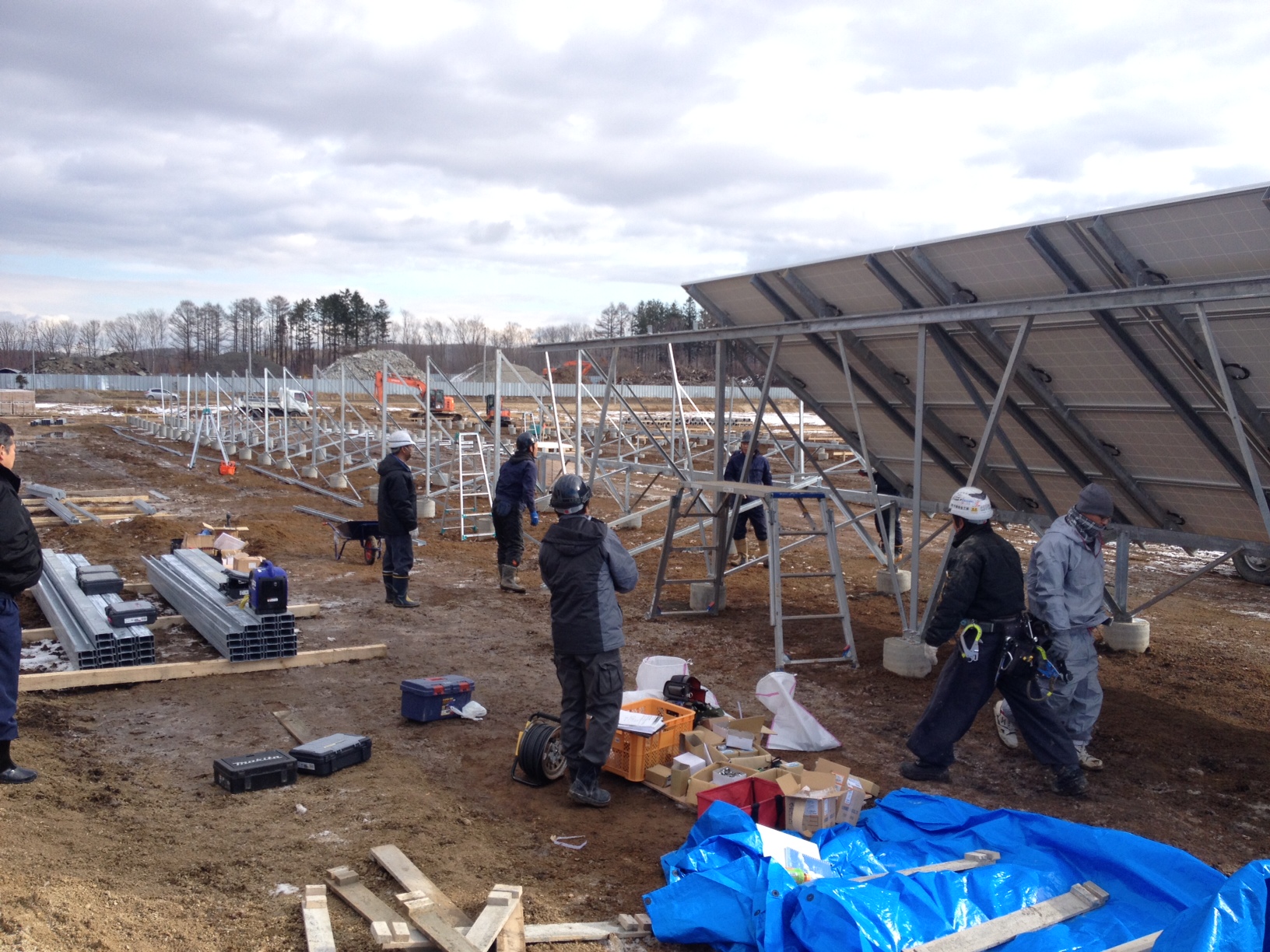

12月1日より、架台組み立てと太陽光パネル設置の作業を開始いたしました。12月2日には、株式会社コクホーシステム本社担当と、架台メーカーである株式会社日東の担当者指導の元、設置工事の更なる効率化と安全性向上の為の講習を行いました。その他工事に関しましても、順調にすすめております。

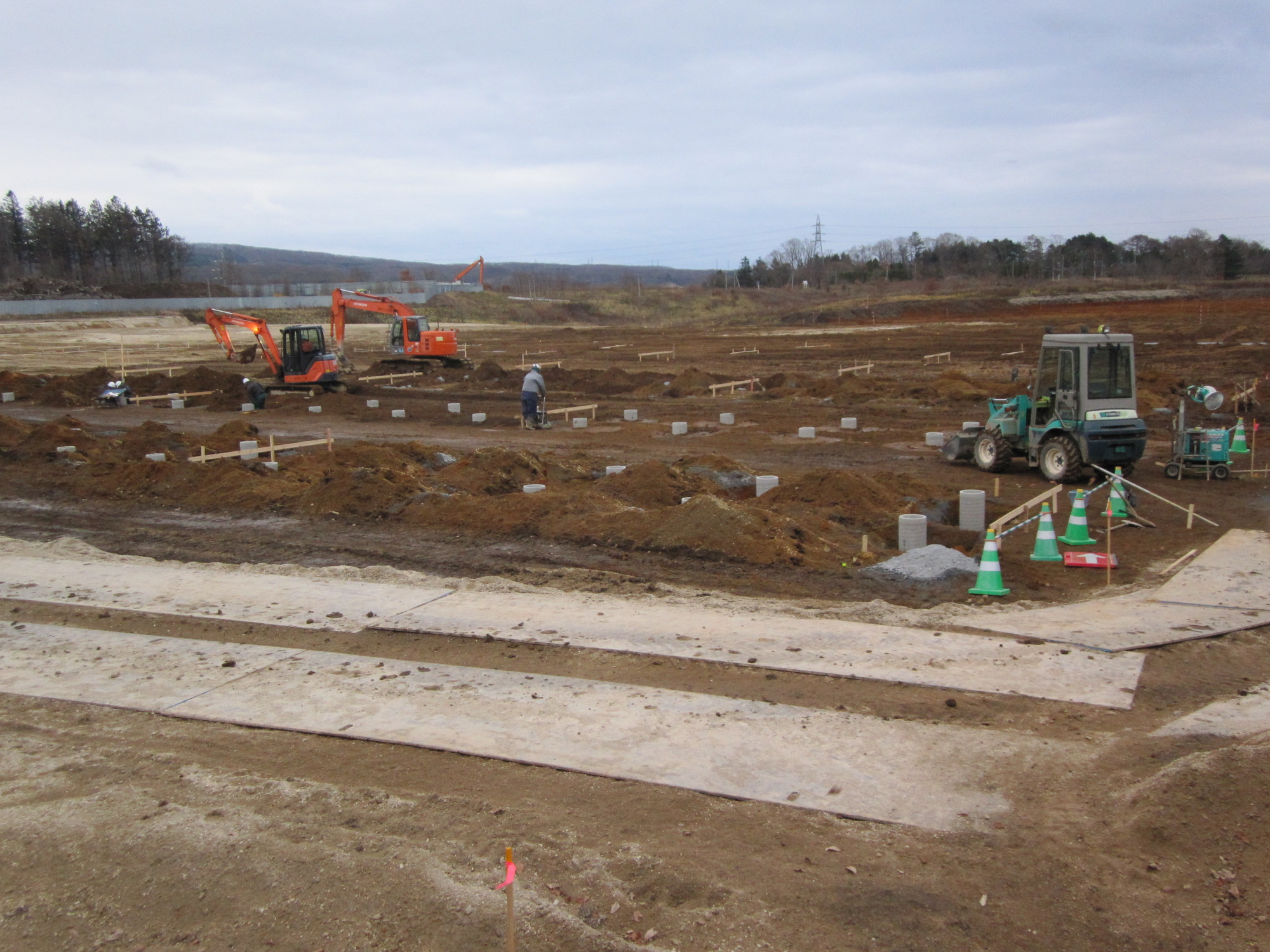

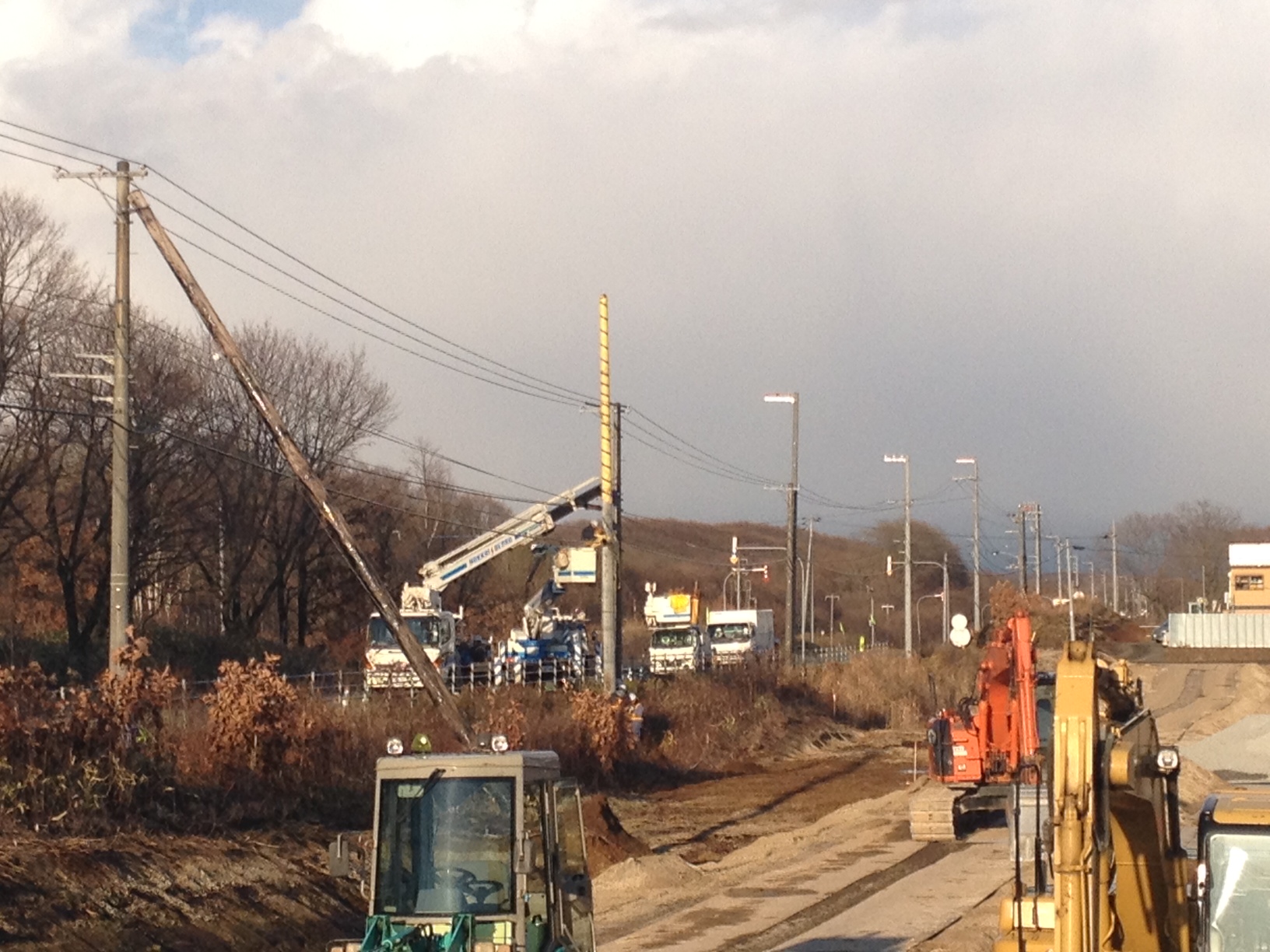

【2013年11月25日】電力会社による架線工事を開始いたしました

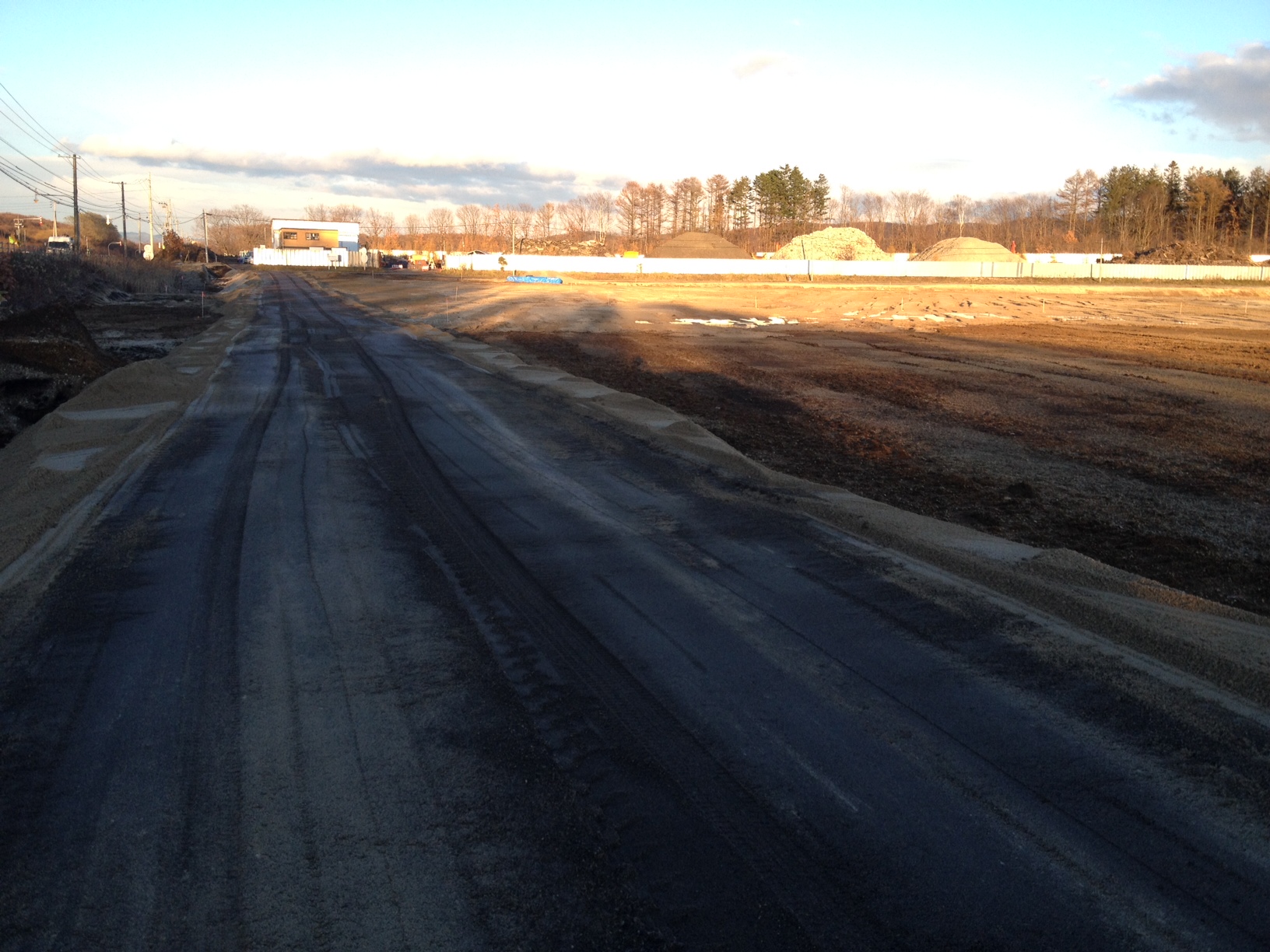

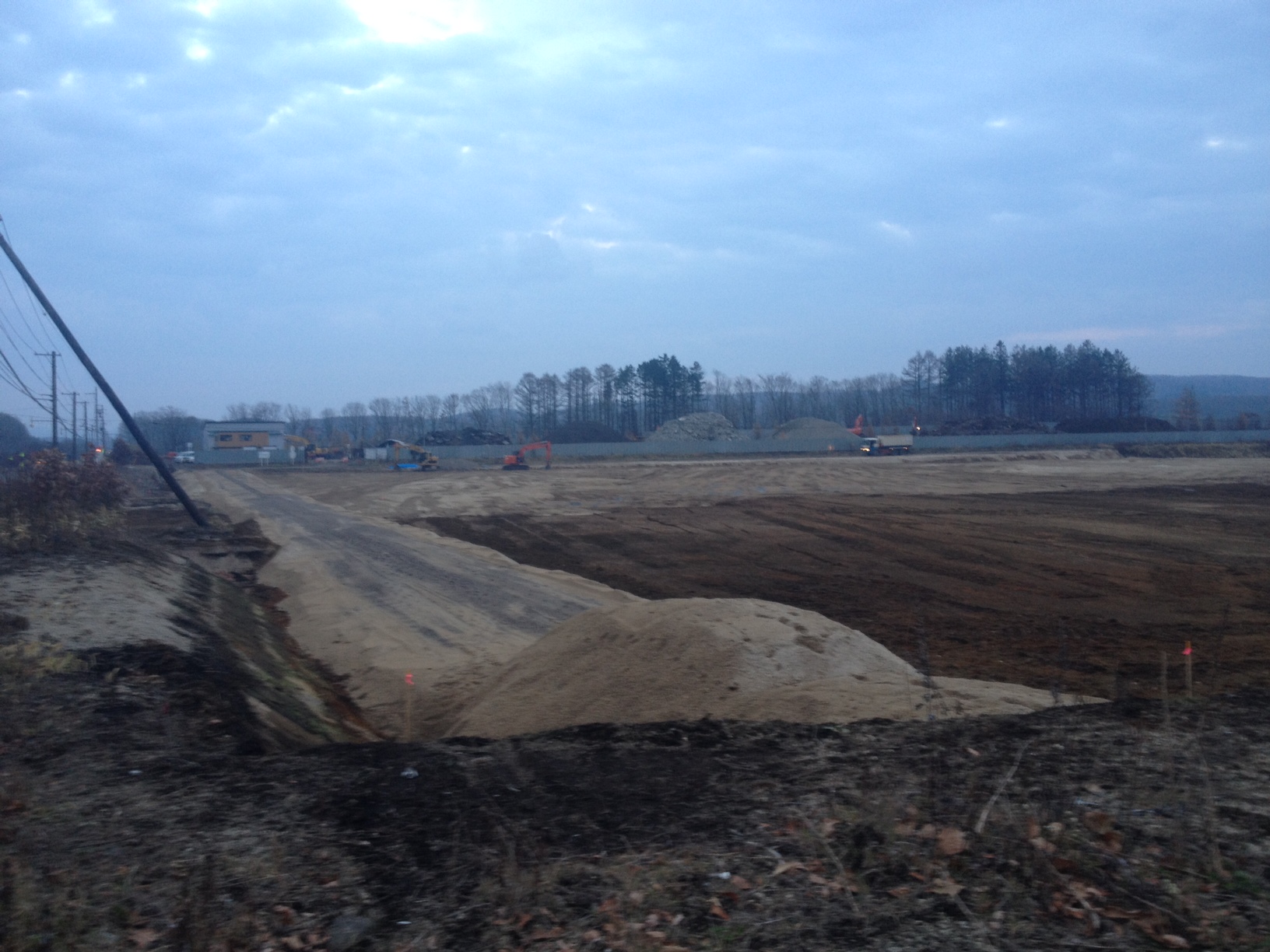

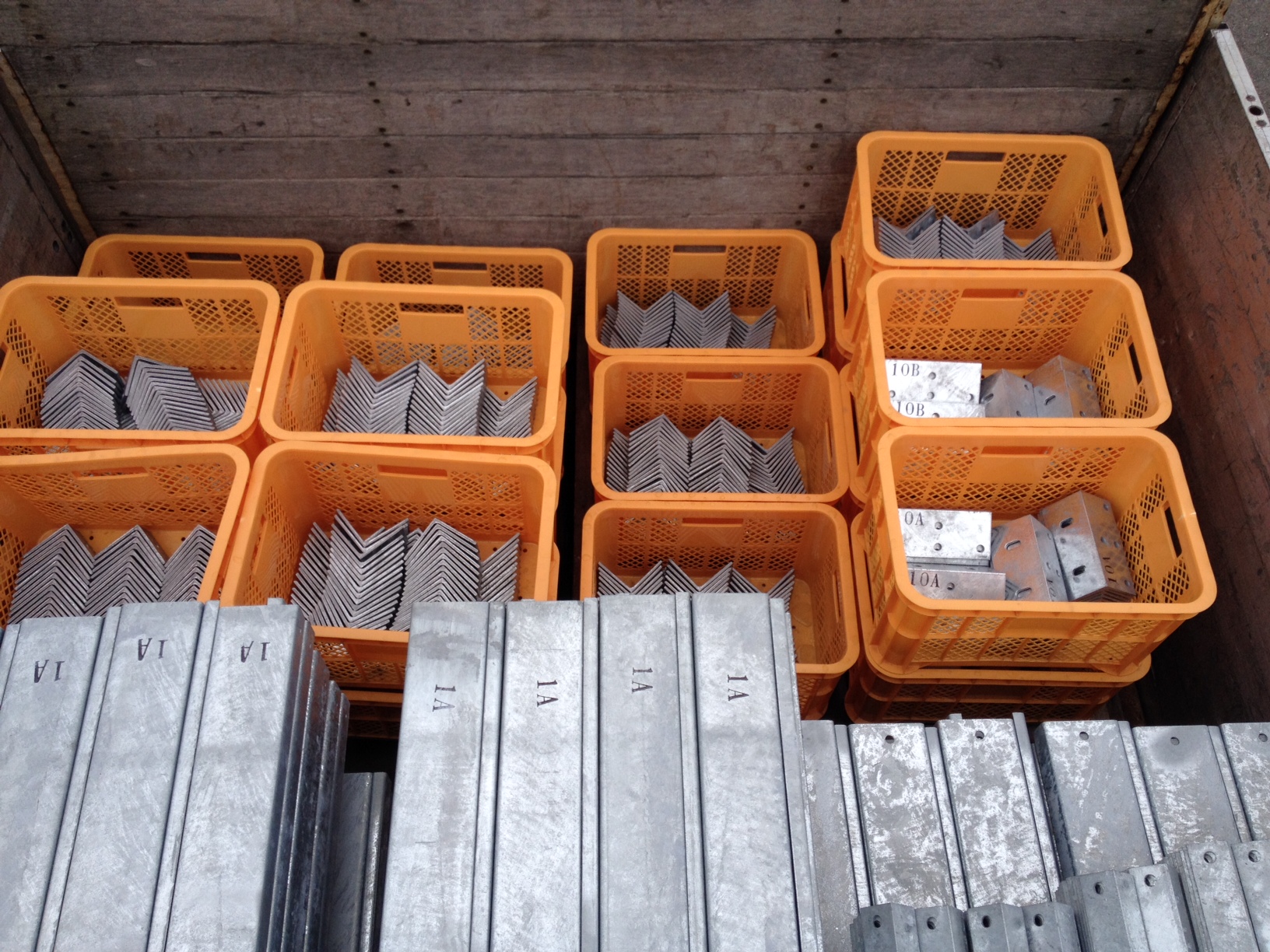

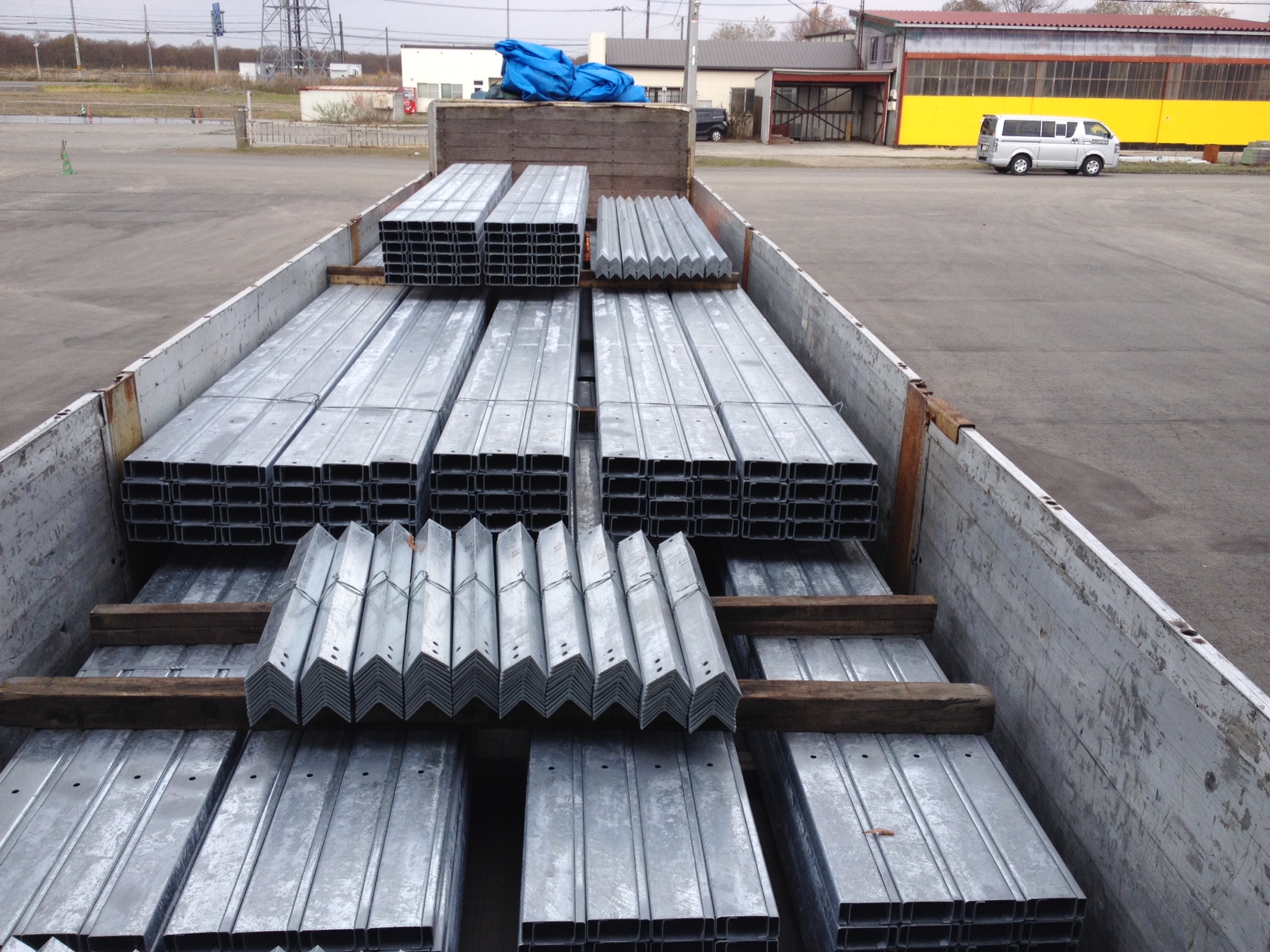

先週より、電力会社による当該地周辺の架線工事(電線張替え)が行われております。これより、12月中旬を目処に架線工事が進められていく予定です。発電所内の工事も進み、現在、基礎用土管の埋設作業を行っております。先週からの本格的な基礎工事開始をかわきりに、工事が目まぐるしく進んでおり、来週もまた様変わりした現場の状況をお伝できると思います。
【2013年11月18日】基礎工事開始
今週より、基礎工事を開始いたします。本日は本工事に先駆けて、仮設道路補強用の鉄板設置及び基礎工事用遣り方の作成を行っております。今後は、21日より本格的な掘削作業を開始いたします。
【2013年10月28日】工事進捗情報公開ページ開設のお知らせと工事進捗情報
本日より、北海道勇払郡遠浅発電所工事に関する進捗情報公開ページを開設いたしました。これまで配信しておりましたメールにかえまして、今後はこちらのページで工事等の進捗情報をお伝えしてまいります。今後とも引き続き変わらぬご愛顧のほど宜しくお願い申し上げます。

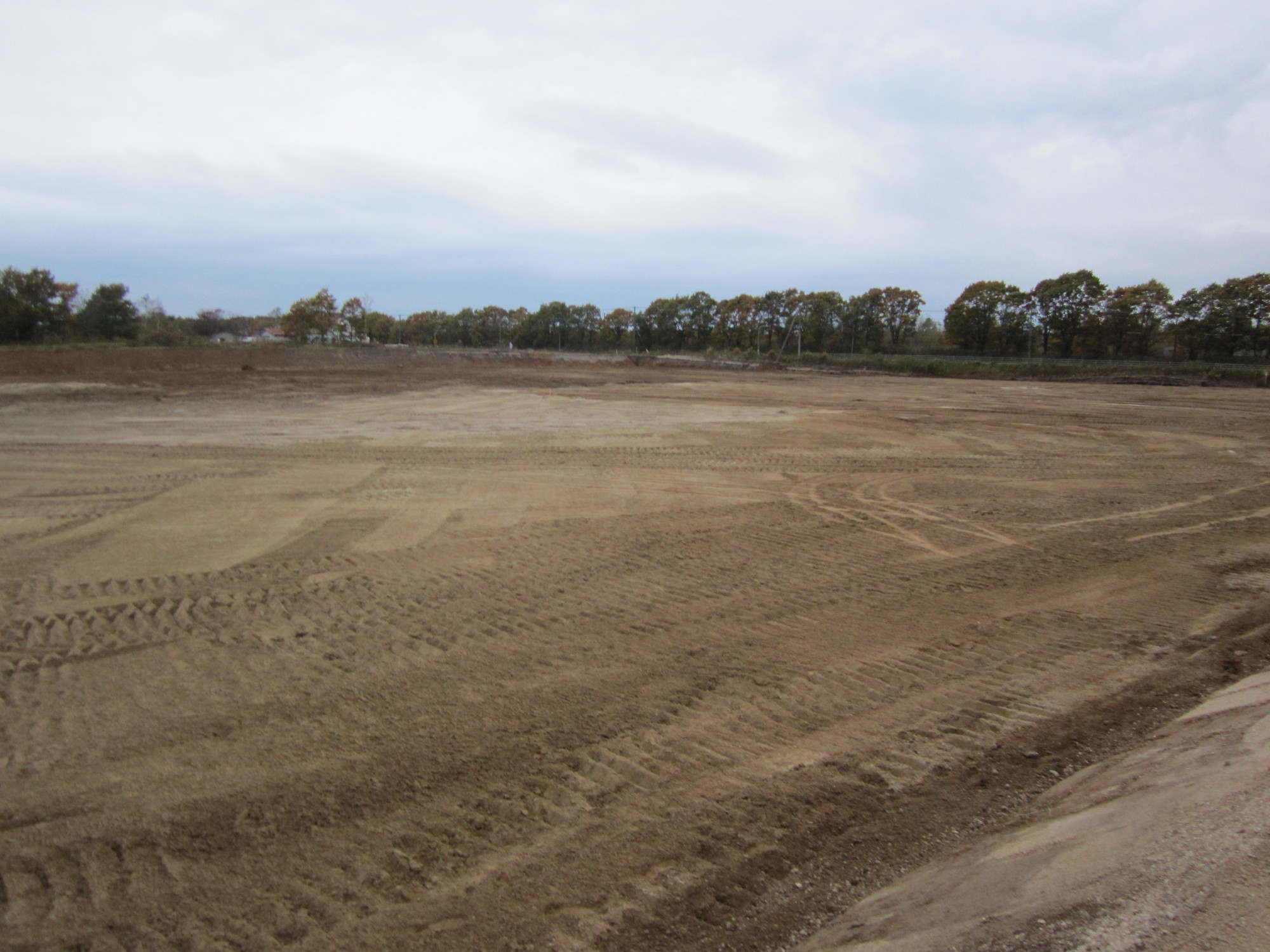

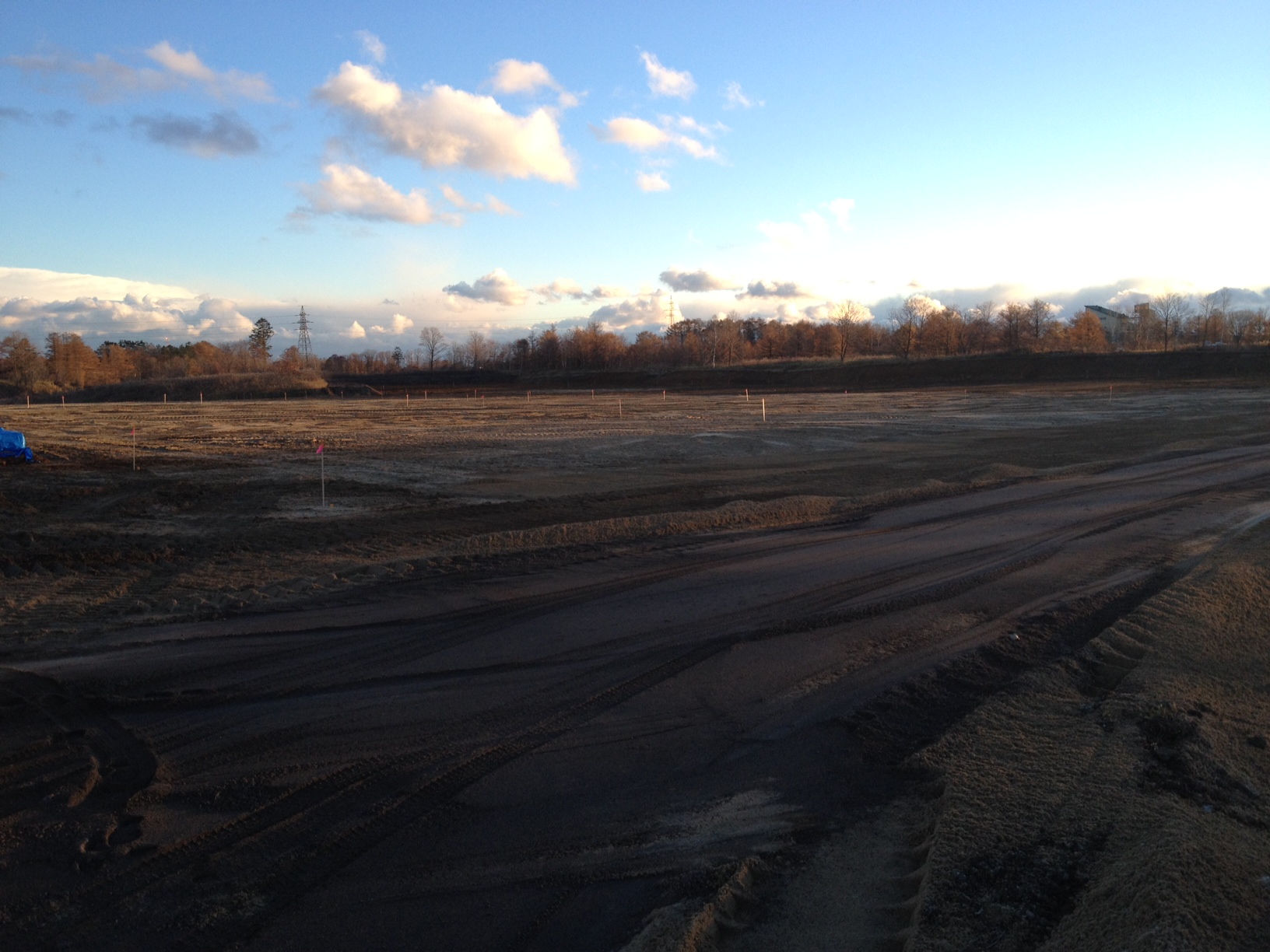

続きまして、現地工事進捗情報をお伝えいたします。9月末からの雨の影響で、遅延しておりました整地工事が完工いたしました。今後、現在行っている基礎工事測量と並行し建設用仮設道路工事を開始いたします。現況写真を掲載いたしますのでこちらもご覧ください。

2013年10月26日現在の現場現況写真
